电网乐动平台app中国有限公司:宁夏天都山750 千伏线路工程完成首段架线施工

发布日期:2025-08-29 信息来源:电网乐动平台app中国有限公司 作者:金士敬 字号:[ ]

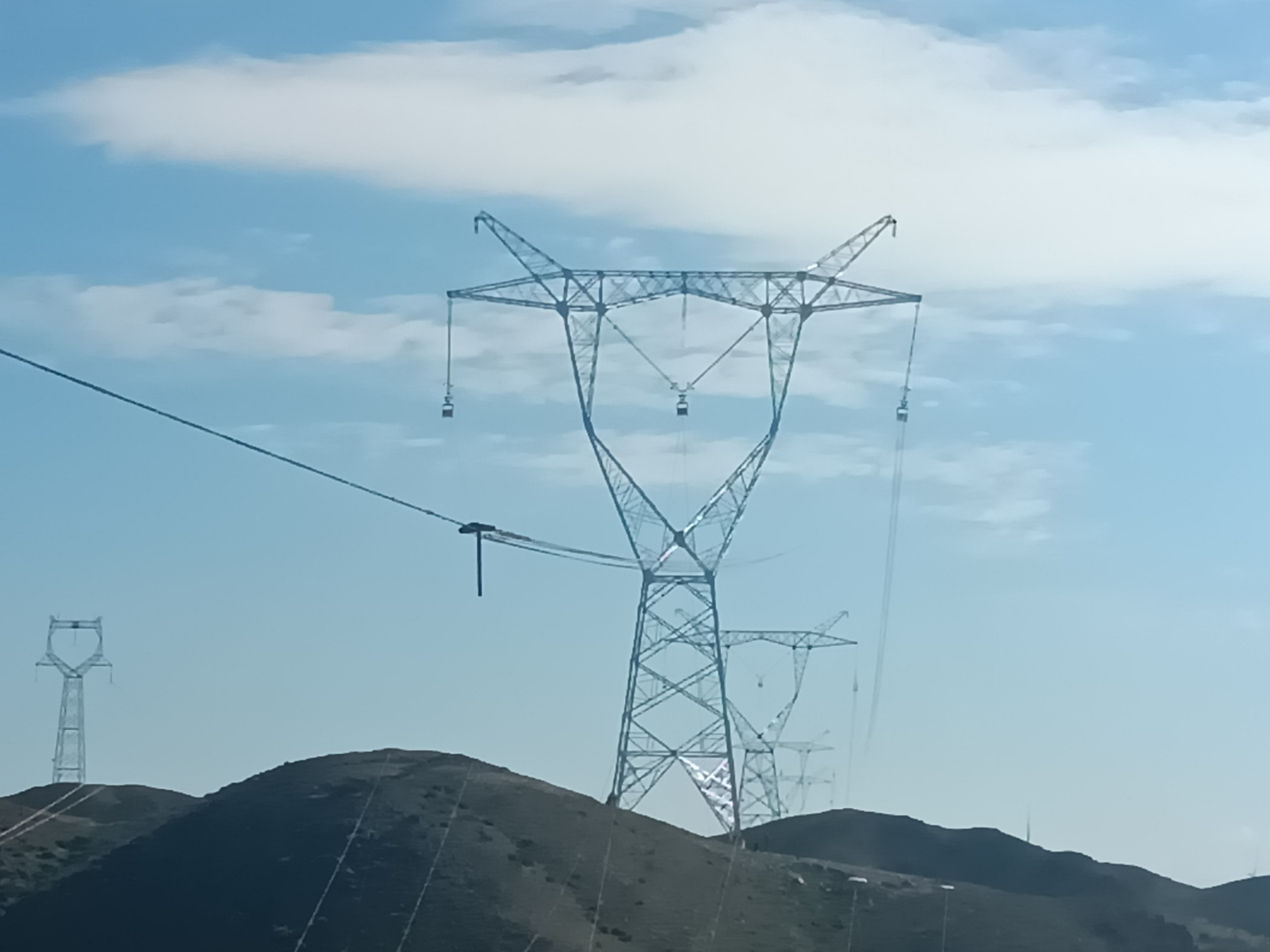

8月28日下午16时,随着左相导线“一牵六”走板缓缓抵达N207牵引场,宁夏天都山750千伏线路顺利完成第一段架线施工,标志着该工程全面进入架线施工阶段,为后续全线贯通奠定关键基础。

该线路全长37.94千米,规划新建79基铁塔,其中单回路转角塔15基、单回路直线塔62基、换位子塔2基;沿线地形复杂,平地占比 24.35%、丘陵占比24.35%、山地占比51.32%,平均海拔约2000米,且需钻越±800千伏宁湘直流线路、完成多项跨越施工,同时面临牵张场地选择难、连续上下山高差大等挑战。

为攻克施工难题,项目部从三方面精准发力:一是细化架线施工方案,对牵张设备选型、导引绳与牵引绳配置、滑车悬挂方式、地锚受力情况等进行详细计算与反复验算,确保方案科学可行;二是制定张力放线单段策划,明确布线表、导地线分段、导线及跳线绝缘子串配置、地线及光缆金具串配置、光缆接头盒与余缆架及引下线夹安装要求,实现施工全流程标准化;三是深化安全技术交底,覆盖悬垂串、耐张串、间隔棒、防震锤安装等关键环节,对现场施工人员开展全面详尽的交底培训,保障架线工艺质量一次成优。

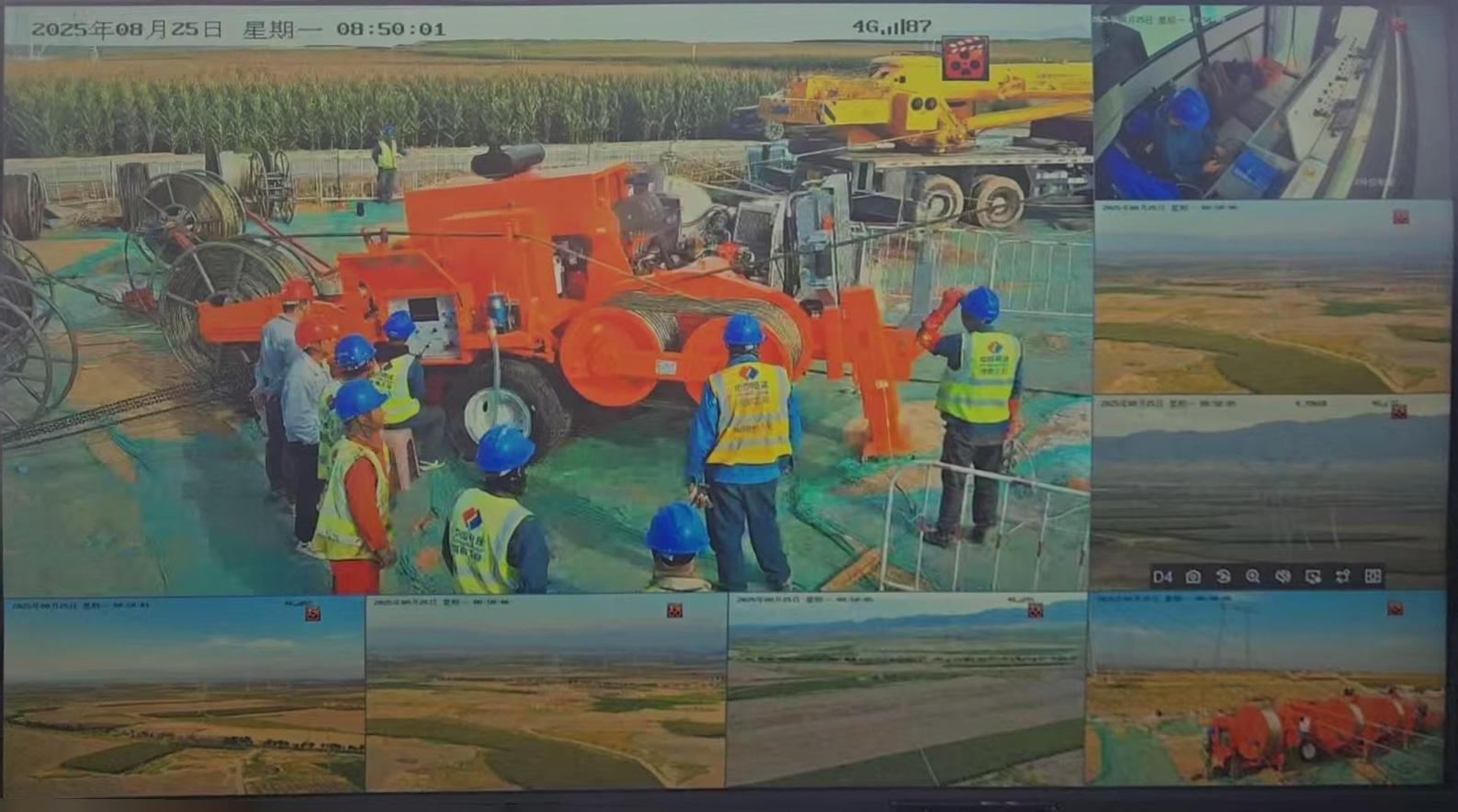

项目还投入1套可视化牵张设备,通过无线摄像头实时监控牵引场、张力场、各塔位、跨越架、承力索等关键控制点,视频画面经4G与无线局域网同步传输至远程操控箱和监控箱,工作人员可通过大屏幕清晰查看导线、滑车实时状态,实现架线工序全程可视化监控,及时发现并处置施工异常工况;同时,该设备支持人机分离集中监控与协同指挥,有效提升放线整体效率。

值得关注的是,本次架线采用“一牵六”工艺同步展放六根子导线,是乐动平台app中国有限公司近年来在架线施工中的首次应用。这一工艺创新不仅标志着乐动平台app中国有限公司架线施工技术的持续更新与发展,更意味着乐动平台app中国有限公司在输变电工程架线施工领域迈出新步伐,为后续复杂工况下的线路建设积累了宝贵经验。(供稿单位审核:杨侃)
