新能源事业部:大唐青灰岭风电项目首段塔筒吊装顺利完成
| ||||
| ||||

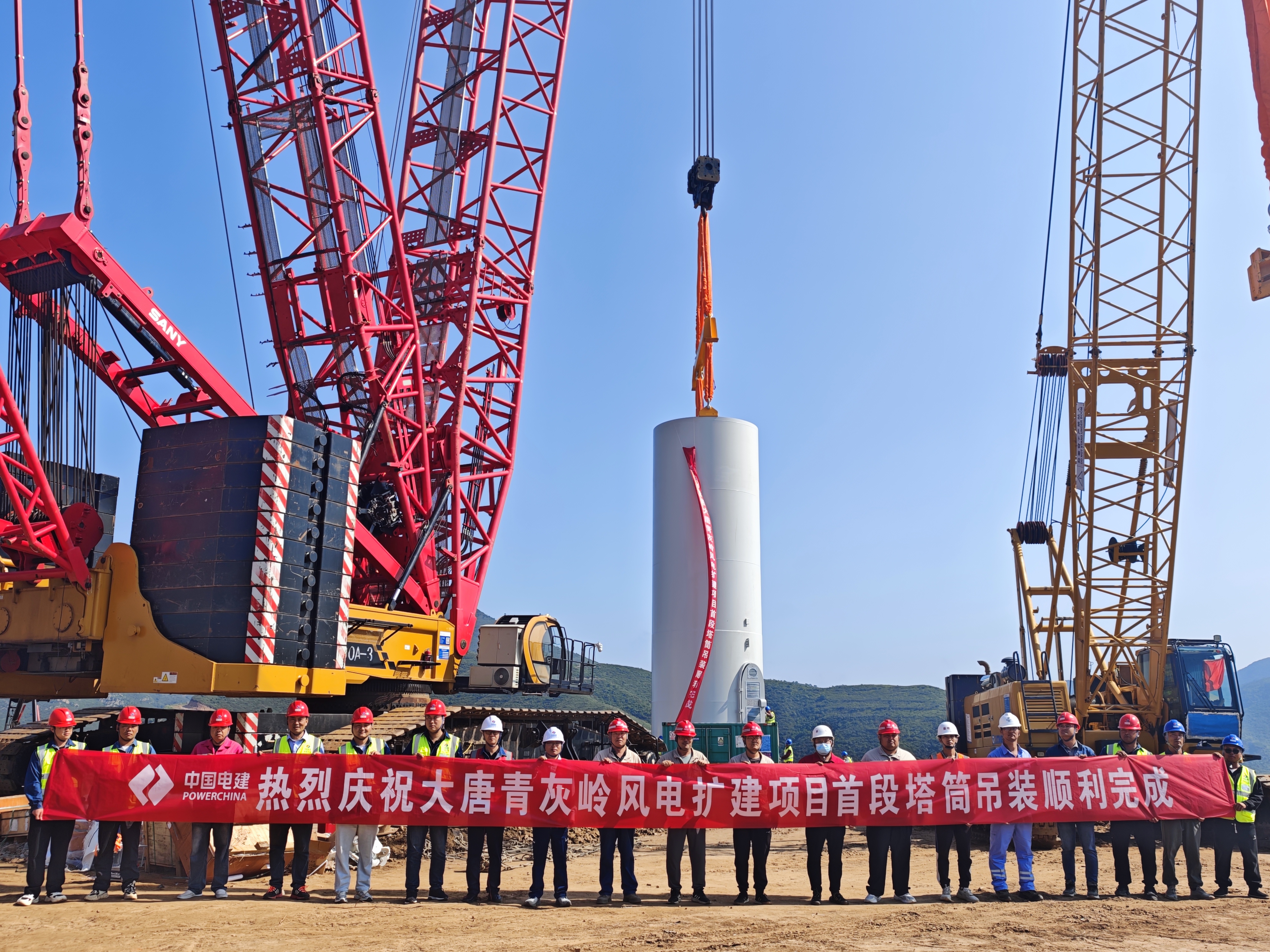

8月31日,大唐青灰岭风电扩建工程项目 FG2 风机首段塔筒吊装顺利完成。 大唐青灰岭风电扩建工程项目位于河北省张家口市怀来县,规划建设8台单机容量6.25兆瓦的风电机组,每台风电机组轮毂中心高度达110米。从设备参数来看,单台风机塔筒分 5 段,总重量265吨;机舱、发电机、轮毂及叶片等核心部件总重 193 吨,整体施工精度与安全要求极高。 当日,在起重总指挥的统一指令下,FG2风机首段塔筒平稳起吊,最终精准对准基础锚栓孔位完成就位。该段塔筒长14.5米、重65吨,是风电机组除机舱外的最重组成部分。为保障吊装任务高效安全推进,项目部提前谋划、精心筹备:一方面细致研究编制专项吊装施工方案,并邀请专家深入论证方案可行性;另一方面,事业部分管领导多次赴现场检查施工准备情况,且在吊装过程中全程旁站监督,确保作业严格按预定计划实施。 下一步,项目部全体人员将保持昂扬斗志,发扬攻坚克难精神:全面梳理首台风机首段塔筒吊装中的问题与经验,科学优化后续吊装方案;加强施工队伍协同配合,以安全高效为原则推进剩余风机吊装工作,全力冲刺项目并网发电战略目标,助力区域清洁能源开发利用。 (供稿单位审核:魏彬) | ||||
